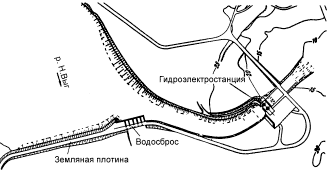

(1959-1961)
Состав сооружений: гидроэлектростанция длиной 49,7 м, водосбросная плотина, земляная плотина, дамбы длиной 358 м, подводящий деривационный канал длиной 380 м, отводядящий канал длиной 170,5 м, однокамерный шлюз в системе ББК, ОРУ 110 кВ.
Длина водохранилища 10 км, ширина до 0,6 км, глубина до 8 м.
Площадь водосбора | 26 600 м2 |
Среднемноголетний сток | 7,8 км3 |
Площадь водохранилища при НПУ 26,2 м | 4,63 км2 |
Полная и полезная емкость водохранилища | 18 и 0,23 млн м3 |
Площадь затопленных сельхозугодий | 35 га |
Расчетный максимальный сбросной расход через сооружения (1%) | 1 530 м3/с |
Длина напорного фронта | 0,9 км |
Максимальный статический напор | 13,4 м |
Земляная плотина длиной 520 м и наибольшей высотой 9,5 м. В плотину отсыпано 66,9 тыс. м3 грунта.
Количество гидроагрегатов 2
Установленная мощность при расчетном напоре 12 м 20х2 = 40 тыс. кВт
Обспеченная мощность 21,9 тыс. кВт
Среднегодовая выработка 233 млн. кВт·ч
Электромеханическое оборудование | Мощность | |
а) Турбины Тип ПЛ 661-ВБ-550 | 20,8 тыс. кВт | Расход 205 м3/с |
б) Генераторы Тип ВГС 850/115-64 | 20 тыс. кВт | Напряжение 10,5 кВ |
в) Трансформаторы Тип ТДГ | 31,5 тыс. кВА |
Напряжение обмоток 10,5/121 кВ
Количество трансформаторов 2
Количество и напряжение ЛЭП 2 х 110 кВ
Ввод гидроагрегатов 1 и 2 в 1961 г.
Машинный зал длиной 32,3 м и шириной 16,14 м, монтажная площадка длиной 16,4 м. Расстояние между осями агрегатов 16 м. В гидроэлектростанцию уложено 7,2 тыс. м3 бетона.
Водосбросная плотина длиной 60,4 м имеет пять пролетов шириной по 10 м и рассчитана на пропуск 1 495 м3/с воды. Удельный расход на рисберме 26 м3/с. В плотину уложено 5,0 тыс. м3 бетона.
Объемы работ:
выемка мягкого грунта | 123,2 м3 |
выемка скального грунта | 102,8 тыс. м3 |
насыпь мягкого грунта | 121,5 тыс. м3 |
каменные наброски, дренажи, фильтры | 72,5 тыс. м3 |
бетон и железобетон | 20,5 тыс. м3 |
металлоконструкции и механизмы | 1,1 тыс. т |
Сметная стоимость строительства в ценах 1961 г. | 8,84 млн руб. |
А. Строит. гидротехнических сооружений | 8,65 млн руб. |
в том числе затраты по водохранилищу | 0,14 млн руб. |
Строительно-монтажные работы | 3,98 млн руб. |
Б. Жилкультбытстроительство | 1,76 млн руб. |
Капиталовложения в энергетику 8,34 млн руб.
Удельные капиталовложения
на 1 уст. кВт | 208 руб. |
на 1 кВт·ч | 3,57 коп. |
8 августа 1963 года гидроузел принят в промышленную эксплуатацию.
Себестоимость 1 кВт·ч электроэнергии ГЭС в каскаде в 2001 г. 4,0 коп.
